ベトナムでPC造の大型工場を建設中
2022年08月 UP

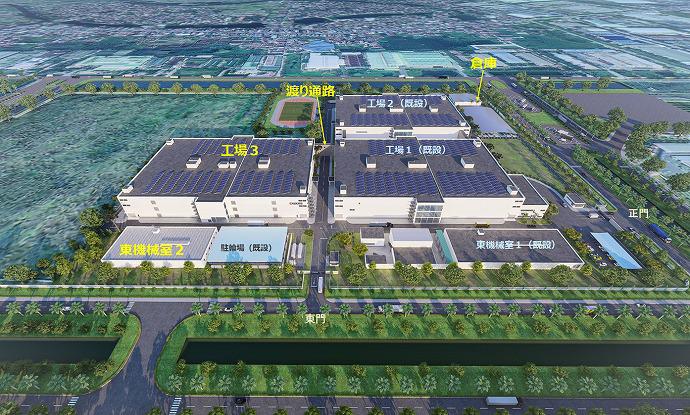

※完成予想パース(黄色で示した建物等が当社施工範囲)
当社は現在、ベトナムでPC造の大型生産施設の建設工事を進めています。
当工事「京セラベトナム工場棟3計画」はベトナム社会主義共和国フンイェン省第二タンロン工業団地に位置する京セラベトナム社の工場敷地内に、三棟目の工場を新設するものです。
新工場棟の規模はPC造3階建て、建築面積は約13,000㎡、延床面積は約39,000㎡で、新工場棟の完成によりセラミックパッケージなどの生産がさらに拡大する見通しです。
工事概要
工事名 | 京セラベトナム社3計画建設工事 |
---|---|
工事場所 | ベトナム社会主義共和国フンイエン省タンロン2工業団地 |
事業主 | 京セラベトナムカンパニーリミテッド |
設計者 | CDC社 |
構造・規模 | PC造・地上3階 |
建築面積 | 15,736.0m2 |
延床面積 | 41,731.0m2 |
最高高さ | 22.1m |
工期 | 2022年1月~2022年11月 |
建物用途 | 工場 |

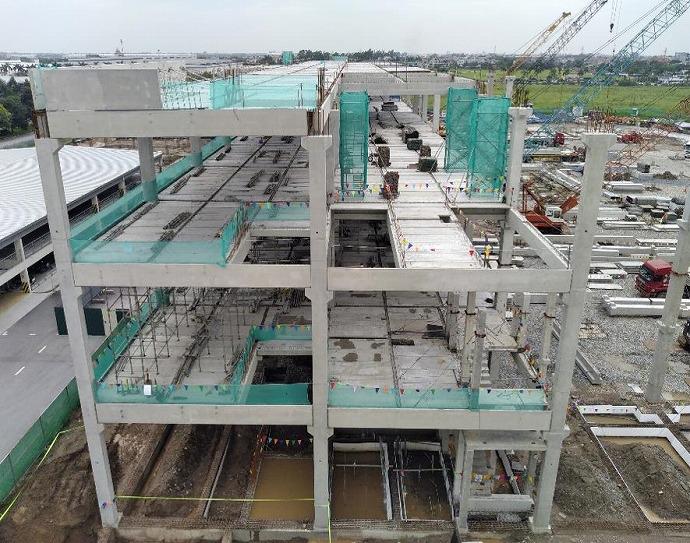

PC建方工事 工場製作の柱・梁の組み立て
当施設はプレキャストコンクリート(PC)と呼ばれる工場製作のコンクリート部材を現場で組み立てていく構造となっており、施工性の向上や工期短縮に貢献しています。
2022年1月に着工し、7月末までにPC建方工事は完了、2022年8月現在はスラブコンクリート打設工事や設備工事、付属棟の建設工事等を行っています。

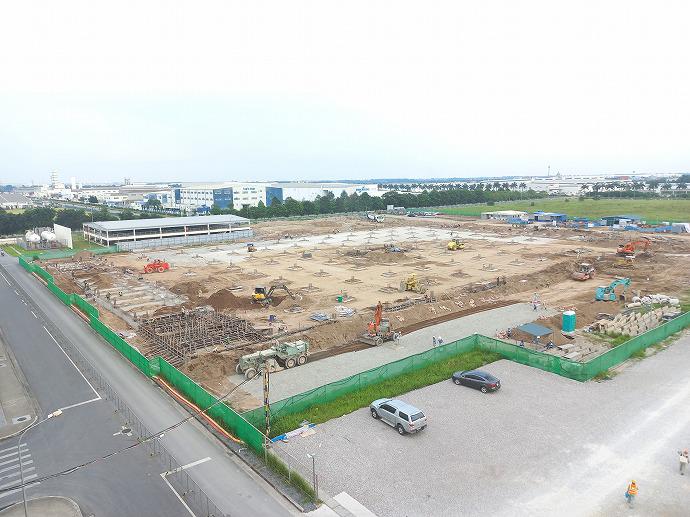

基礎工事及びPC建方地盤工事 (2022年5月5日)

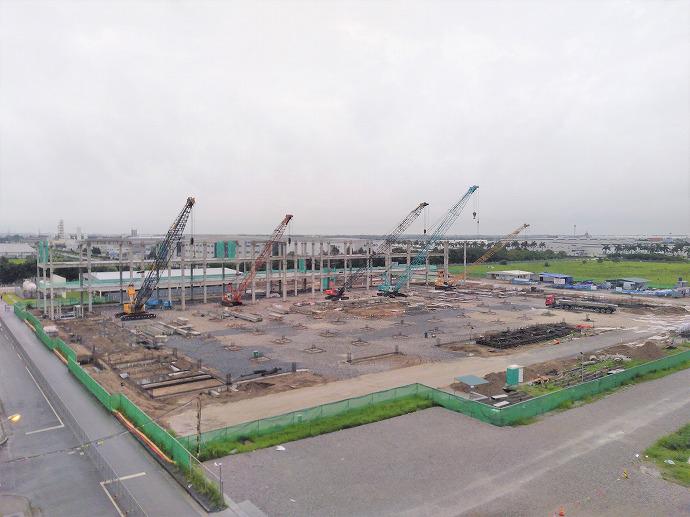

PC建方工事の施工開始 (2022年5月23日)

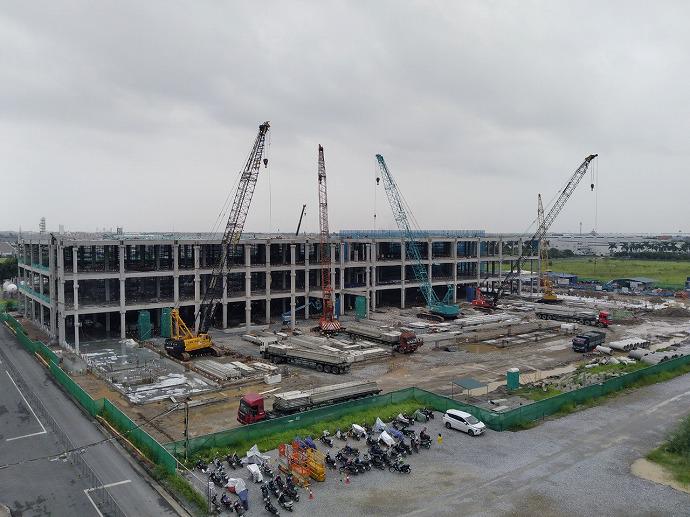

PC建方工事(5スパン目) (2022年6月23日)

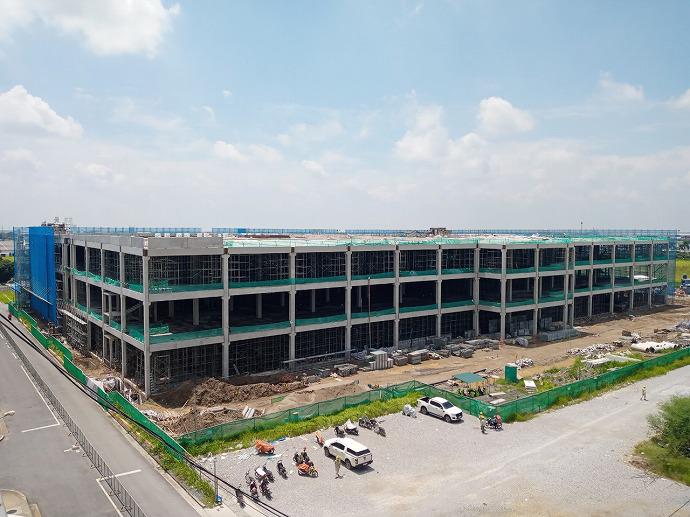

PC建方工事(8スパン目) (2022年7月11日)

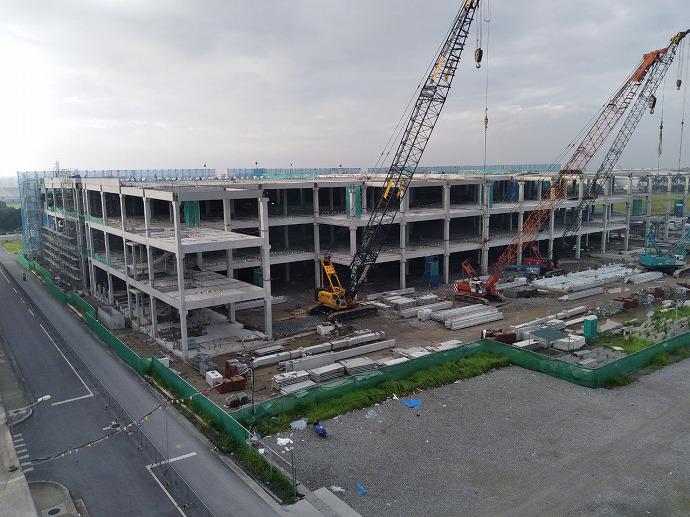

PC建方工事完了(2022年8月1日)
